연식이 있는 기아자동차는 내비게이션을 수동으로 업데이트해야 합니다. 업데이트 파일 다운로드 후에 나의 차량의 내비게이션을 업데이트하는 방법을 아래에서 확인할 수 있습니다.
| 기아자동차 내비게이션 정보 | |
| 구분 | 내비게이션 업데이트 소프트웨어 |
| 개발사 | 기아자동차 |
| 설치 유무 | 설치 필요 |
| 파일명 | navigationupdaterinstaller.exe |
| 무료 여부 | 무료 사용 |
기아자동차 내비게이션 업데이트 다운로드
기아자동차 내비게이션 업데이트를 위하여 설치 파일을 다운로드해야 합니다. 설치 파일을 USB나 SD카드와 같은 저장장치로 이동해야 하므로 미리 준비해 주세요.
왜 직접 업데이트하나요?
연식이 오래된 차량은 자동 업데이트가 안되기 때문에 직접 저장장치를 통한 수동 업데이트를 진행해야 합니다. 이와 별도로 시스템 안정성 개선이나 대규모 기능 추가 업데이트를 진행할 경우에는 저장 장치를 통한 수동 업데이트가 더 빠르고 확실합니다.
이동식 저장장치
내비게이션 업데이트를 위해 차량에 이동식 저장장치를 연결해서 지도를 포함한 파일을 이동시켜야 합니다. 충분한 저장공간을 가진 이동식 저장장치가 필요하며, 용량은 32GB 이상을 추천해 드립니다.
또한 저장장치 형식은 exFAT를 주로 사용하는데 과거 FAT32의 경우에는 4GB 이상의 단일 파일을 인식하지 못하는 오류가 발생했었습니다. 최근 구매한 저장장치라면 이러한 문제 때문에 오류가 날 확률은 거의 없습니다.
기아자동차 네비게이션 업데이트 주의사항
기아자동차 네비게이션 업데이트 시 반드시 주의해야 할 사항 몇 가지를 사전에 안내드립니다. 메인보드가 벽돌이 되는 현상이 생길 수도 있으니 주의해 주세요.
- 네비게이션 업데이트 중간에 차량 시동을 끈다면 소프트웨어도 강제로 전원이 종료되면서 메인보드에 심각한 대미지를 줄 수 있습니다. 절대 차량 시동을 끄지 마세요.
- 업데이트는 차량에 따라 30분에서 1시간 소요될 수 있습니다. 그러므로 업데이트 전에는 여유롭게 시간을 가지고 진행하는 것을 추천해 드립니다.
기아자동차 내비게이션 업데이트 방법

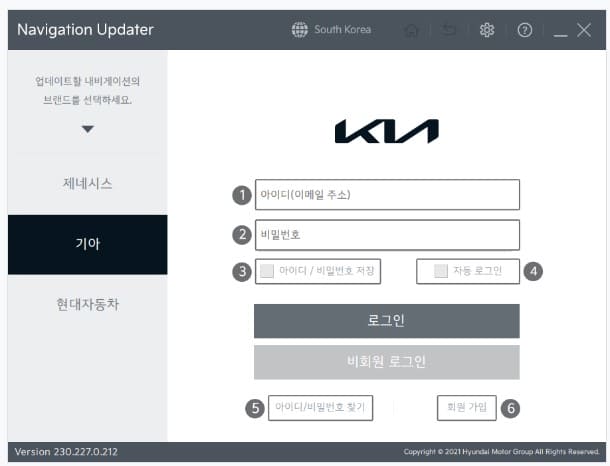

상단의 내비게이션 업데이트 파일을 다운로드하고 설치를 완료했다면 기아자동차 계정으로 로그인을 진행해야 합니다.
기아자동차 계정이 없다면 비회원 로그인을 통해 진행할 수 있지만 나의 차량 모델 정보를 저장하기 위해서 계정을 만들고 진행하는 것을 추천해 드립니다.

기아자동차 계정이 없는 경우에는 기아멤버스 통합 회원가입을 참고해서 계정을 생성하시면 됩니다. 기아멤버스 가입을 통해 차량 케어, 긴급출동/무상견인 등의 혜택도 받을 수 있으니 가입을 안 할 이유가 없습니다.
1. 차량 모델 선택

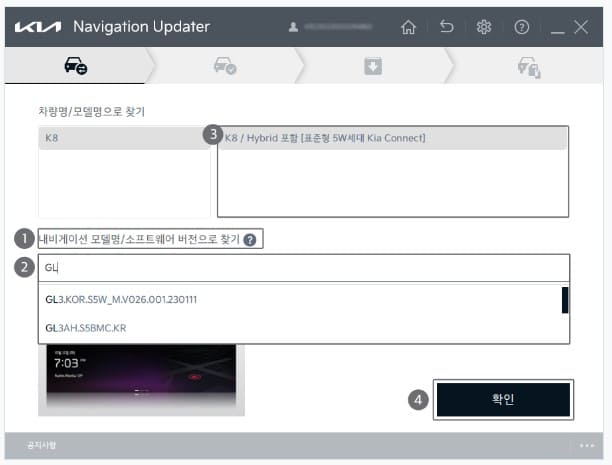

나의 차량 모델을 선택하면 해당 차량에 맞는 내비게이션 업데이트 파일을 다운로드할 수 있습니다. [차량명/모델명으로 찾기]에서 나의 차량과 모델을 선택하고 확인 버튼을 클릭합니다.

2. 업데이트 파일 저장
내비게이션 업데이트 파일을 PC에 임시로 저장하는 단계입니다.

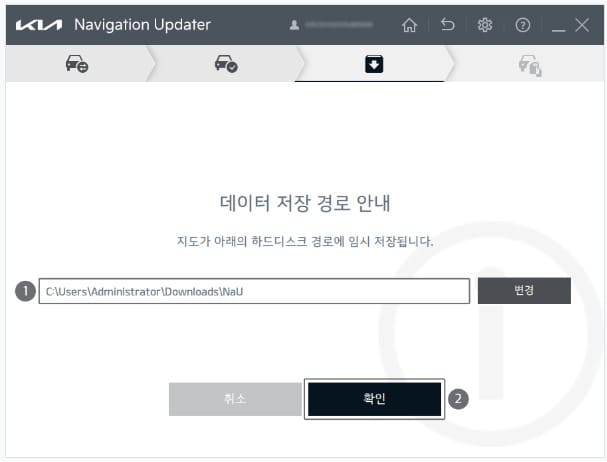

저장 위치를 확인하고 다음 버튼을 클릭하면 [데이터 저장 경로 안내] 화면으로 이동합니다. 별다른 수정 없이 확인 버튼을 클릭하면 업데이트 파일 다운로드가 시작됩니다.

3. 저장장치로 옮기기
내 PC에 저장된 내비게이션 업데이트 파일을 저장장치로 옮기는 작업을 진행해야 합니다.

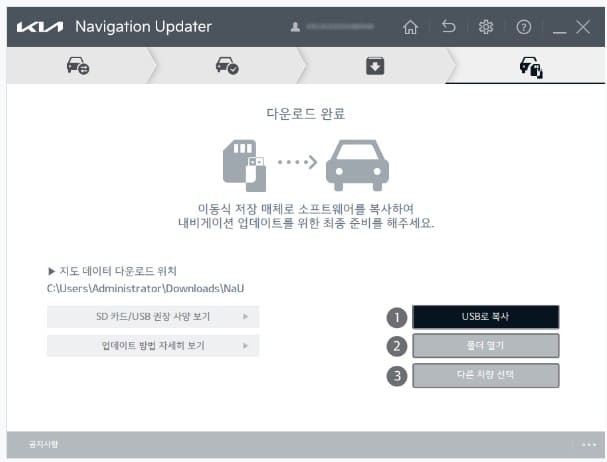

저장장치를 PC에 연결한 상태에서 [USB로 복사] 또는 [SD카드로 복사]를 클릭하면 저장장치로 내비게이션 업데이트 파일이 이동합니다.

4. 차량 내비게이션 업데이트
이제 저장장치를 가지고 차량으로 이동해서 직접 연결을 합니다. 그리고 차량 대시보드 화면에서 [설정 > 일반 > SW정보/업데이트] 순서로 이동하면 내비게이션 업데이트가 시작됩니다.
만약 해당 경로를 찾지 못했다면 내비게이션별로 경로를 안내하는 사이트를 참고해 주세요.
기아자동차 네비게이션 주요 업데이트
2025년부터 현재까지 기아자동차 네비게이션 업데이트를 통해 개선된 기능은 ccNC 인포테인먼트 기능이 있습니다. 또한 빌트인 캠 업데이트도 같이 진행해 주는 것이 좋습니다.
ccNC 인포테인먼트 업데이트
EV9 등 최신 차량에 적용된 ccNC 시스템은 업데이트로 인하여 게임이나 EV 충전소 자동 경유와 같은 기능이 개선되었습니다.
리뷰 업데이트
네비게이션 업데이트 후 사용자가 직접 리뷰를 남길 수 있는 기능이 추가되었습니다. 다른 오너의 네비게이션 업데이트 후기를 참고해 업데이트 여부를 결정할 수 있습니다.
빌트인 캠 업데이트
네비게이션을 업데이트하면서 차량용 블랙박스인 빌트인 캠의 소프트웨어도 업데이트를 진행하는 것을 추천해 드립니다. 주차 시 사고를 감지하고 스스로 저장하는 등의 유용한 기능을 가진 빌트인 캠 특성상 항상 최신 버전으로 유지하는 것이 안전합니다.
기아자동차 내비게이션 자주 하는 질문
기아자동차 내비게이션 업데이트 과정에서 자주 하는 질문을 아래에서 확인할 수 있습니다.
Q) 내비게이션 업데이트 프로그램 설치 오류가 발생합니다.
구버전 업데이트 프로그램과 충돌이 발생할 수 있습니다. 제어판으로 이동해서 과거에 설치한 기아자동차 내비게이션 업데이트 프로그램을 삭제한 후 재설치해 주세요. 급한 경우에 네이버지도, 카카오맵, 티맵 등 길안내 앱을 사용할 수 있습니다.
Q) 실제 지도와 다르게 나옵니다.
GPS 수신 불량이나 그 외 하드웨어가 원인일 수 있습니다. 나의 차량이 정상이라면 지도개선요청을 진행해 주세요.
Q) 차량에서 "SD카드의 지도 데이터가 적합하지 않습니다"라는 메시지가 보입니다.
차량 내비게이션 업데이트가 필요한 경우에 나타나는 현상입니다. 상단의 4번을 참고하시고 업데이트 과정에서 후진 기어 또는 시동 OFF를 하지 말아 주세요.
